PM-Prozess 6.3 Vorgangsfolgen festlegen (5th, 7/8) [1, 2, 3]
Sequence Activities |
Secuenciar las Actividades |
Das Netzplan-Diagramm des Projekt-Terminplans weist final das im Folgenden beispielhaft dargestellte Erscheinungsbild auf:

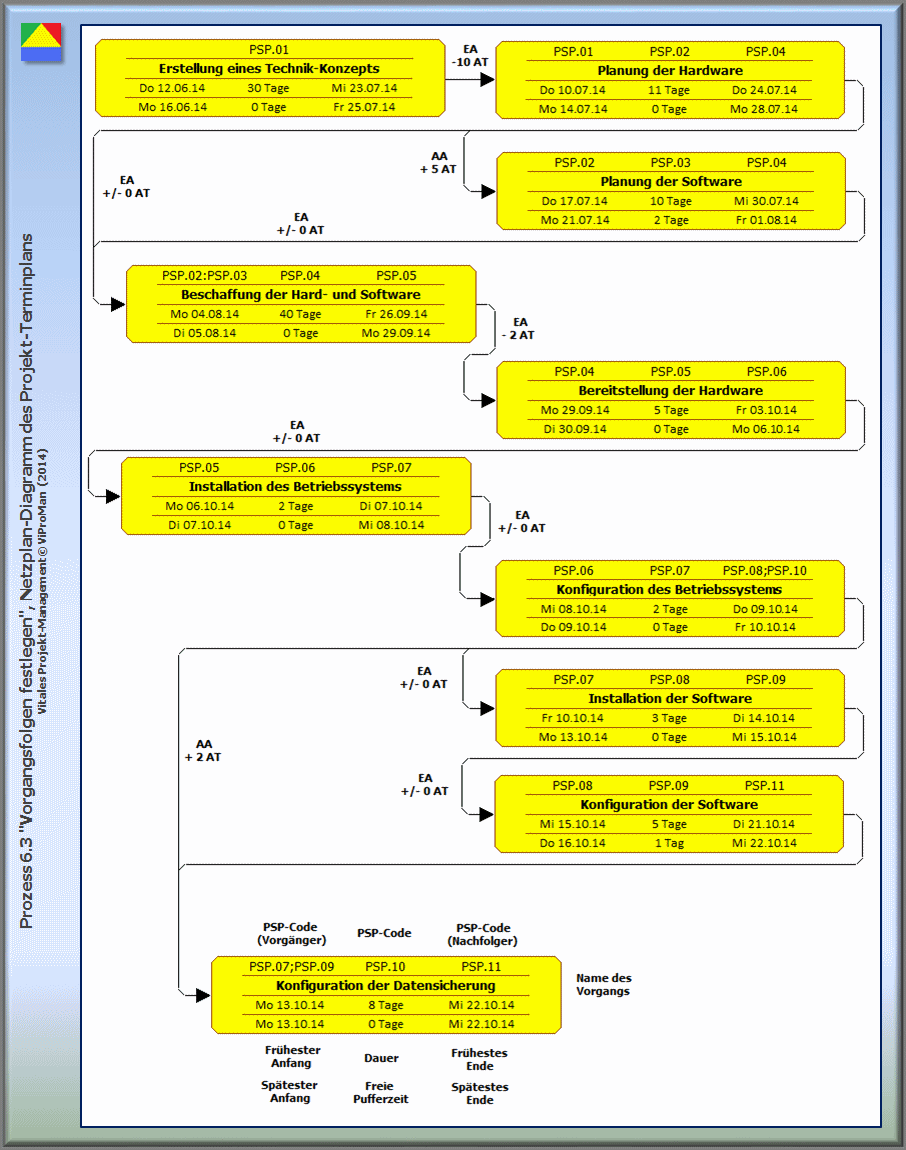

Abbildung: Beispielhaftes Erscheinungsbild eines Vorgangsknoten-Netzplans (2. Näherung) des Projekt-Terminplans [ViProMan, 10.2014]
.2 Aktualisierung der Projekt-Dokumente |
Ergeben sich aus diesem Prozess zur Ermittlung und Festlegung der Vorgangsfolgen genehmigte Änderungsanträge bezüglich der Vorgangs-Liste, ist diese entsprechend der genehmigten Änderungen zu aktualisieren oder zu erweitern. |
Die Vorgangs-Attribute werden um die ermittelten Anordnungsbeziehungen sowie die zugewiesenen Vor- sowie Nachlaufzeiten aktualisiert oder erweitert. Ergeben sich aus dem Prozess zur Festlegung der Vorgangsfolgen weitere genehmigte Änderungsanträge bezüglich der Vorgangs-Attribute, sind diese entsprechend den genehmigten Änderungen zu aktualisieren oder zu erweitern. |
Ergeben sich aus diesem Prozess zur Ermittlung und Festlegung der Vorgangsfolgen genehmigte Änderungsanträge bezüglich der Meilenstein-Liste, ist diese entsprechend der genehmigten Änderungen zu aktualisieren oder zu erweitern. |
Risiko-Register |
Ergeben sich aus diesem Prozess zur Ermittlung und Festlegung der Vorgangsfolgen genehmigte Änderungsanträge bezüglich des Risiko-Registers, ist dieses Register entsprechend den genehmigten Änderungen zu aktualisieren. |
