Team zusammenstellen: Ressourcenkalender - Anwendung (5th, 8/8)
Die gesamten Auswirkungen sämtlicher zuvor dargestellten Aspekte zum Ressourcen-Kalender auf die Terminplanung der Modelle 1 und 2 kann in der folgenden Form visualisiert werden:

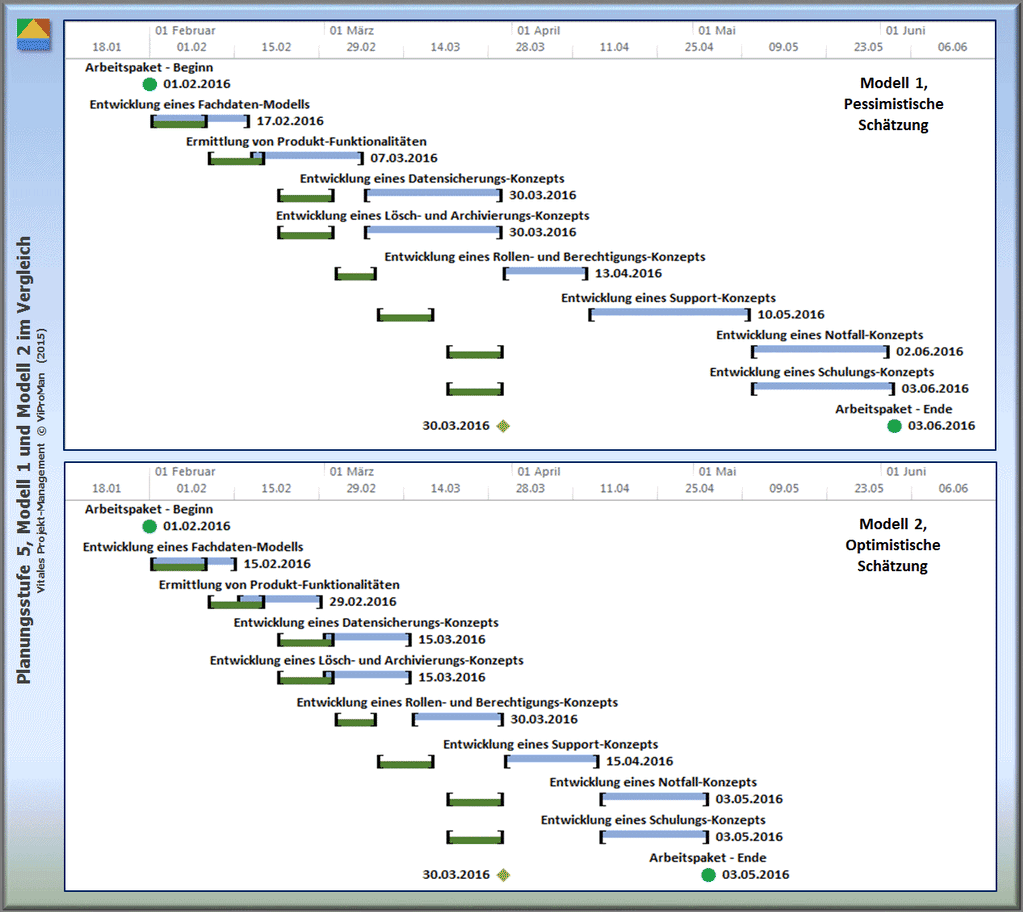

Abbildung: Darstellung der gesamten Auswirkungen sämtlicher zuvor dargestellten Aspekte zum Ressourcen-Kalender auf die Terminplanung der Modelle 1 und 2 (Planungsstufe 1: Grün) [ViProMan, 04.2015]
Weiterführende Beiträge ...
Literatur
[1] | A Guide to the project management body of knowledge (2013); Project Management Institute (PMI), 5th Edition; ISBN 978-1-1935589679 |
[2] | A Guide to the project management body of knowledge, German Edition (2013); Project Management Institute (PMI), 5th Edition; ISBN 978-1-628250039 |
[3] | Guia de los Fundamentos para la Dirección de Proyectos (2013); Project Management Institute (PMI), 5th Edition; ISBN 978-162825-009-1 |
Weiterführende Literatur
[4] | Holert, R. (2006); Kalender in Microsoft Project effektiv nutzen; Projekt Magazin, Ausgabe 15/2006 |
[5] | Schwab, J. (2011); Ressourcenplanung mit Project 2010; Projekt Magazin, Ausgabe 15/2011 |
[6] | Dixon, K. (2013); Ressourcenplanung leicht gemacht - der Teamplaner in Microsoft Project 2013; Projekt Magazin, Ausgabe 16/2013 |
[7] | Holert, R. (2014); Mitarbeiter effektiv planen mit Kalendern in Microsoft Project; Projekt Magazin, Ausgabe 19/2014 |
Feiertagskalender für Microsoft.Project
... in deutschen, englischen, französischen, italienischen, niederländischen, spanischen und türkischen Sprachversionen
Bei Anwendung von Microsoft.Project stellen die Basis-, Projekt-, Ressourcen- und Vorgangs-Kalender für alle Projekt-Beteiligten eine elementare und unverzichtbare Basis für die exakte und damit effektive Termin-Planung dar. Erst mit Hilfe dieser Kalender wird das Projekt-Team präzise und verlässlich in die Lage versetzt, sowohl projektweit und übergreifend als auch ressourcenspezifisch und individuell Arbeitszeiten und Arbeitszeitmodelle festlegen sowie Ausnahmen und Abwesenheiten in der Planung umfassend und vollständig berücksichtigen zu können.
Gleichzeitig ist auch erst bei einer konsequenten als auch durchgängigen Anwendung von gepflegten Basis-, Projekt-, Ressourcen- und Vorgangs-Kalendern eine effiziente, zuverlässige sowie rückvollziehbare Ermittlung des Personalbedarfs inklusive der einzelnen Terminpläne für die Beschaffung, Verfügbarkeit und Freigabe von Personal überhaupt möglich.
Zur maximal möglichen Minimierung der für das Projekt-Team notwendigen Aufwände bei der Pflege von Kalendern bieten wir Ihnen für die Anwendung Microsoft.Project Referenz-Kalender für verschiedene europäische Länder sowie ihren jeweiligen Bundesländern, Provinzen, Regionen und Gemeinden in verschiedenen Sprachversionen an. Die folgenden Abbildungen zeigen beispielhaft einzelne Referenz-Kalender für das Großherzogtums Luxemburg.
Produktmerkmale im Überblick | Microsoft Project | |
Kalender-Zeitraum: 01.01.2015 - 31.12.2040 | ![]() | |
Landesweit gültige gesetzliche Feiertage | ![]() | |
Regional gültige gesetzliche Feiertage | ![]() | |
Berücksichtigung spezieller Bank-Feiertage | ![]() | |
Festtage von Sprach- und Kulturgemeinschaften | ![]() | |
Berücksichtigung verschiedener Konfessionen | ![]() | |
Regionalspezifische Kalender | ![]() | |
Einzelereignisse (keine Serientermine) | ![]() | |
Eingepflegtes Standard-Arbeitszeitmodell | ![]() |
