Terminplan: Projektkalender - Anwendung (5th, 6/7)

6. Arbeitsfreie Zeit - Zusammenfassung

Bei Vorgabe der in einem Arbeitspaket zu erledigenden Arbeit wurde unter Annahme eines Acht-Stundenarbeitstages für die folgenden Projekt-Beteiligten der Einfluss standortspezifischer Vorgaben zu Arbeitstagen, arbeitsfreien Tagen, gesetzlichen Feiertagen und organisatorischen arbeitsfreien Zeiten auf die Terminplanung betrachtet:

Trägerorganisation

Externe Dienstleister:

Firma A und Firma B

Der Einfluss der Trägerorganisation mit ihren standort- und organisationsspezifischen Vorgaben zur arbeitsfreien Zeit auf die Terminplanung kann in der folgenden Form visualisiert werden:

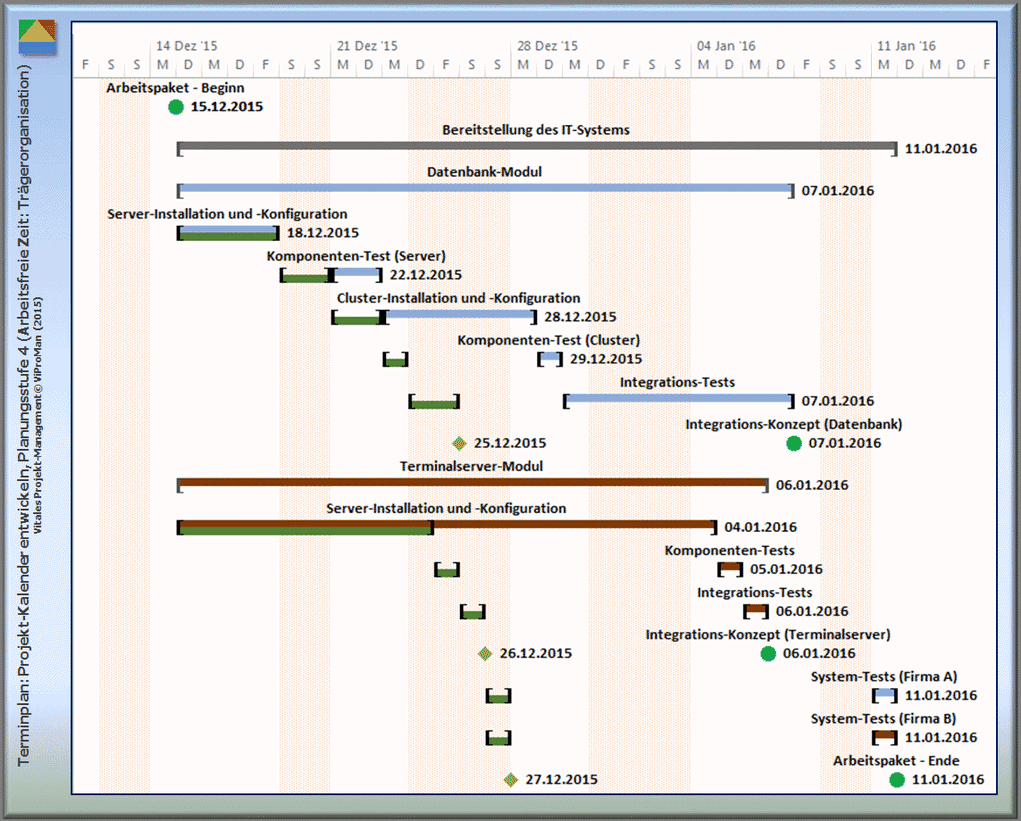

Darstellung der Planungsstufe 4 sowie Einfluss der Trägerorganisation mit ihren standort- und organisationsspezifischen Vorgaben zur arbeitsfreien Zeit auf die Terminplanung (Planungsstufe 1: Grün) [ViProMan, 03.2015]
Vitales Projekt-Management [ViProMan] - WorkShop Zielentwicklung

Abbildung: Darstellung der Planungsstufe 4 sowie Einfluss der Trägerorganisation mit ihren standort- und organisationsspezifischen Vorgaben zur arbeitsfreien Zeit auf die Terminplanung (Planungsstufe 1: Grün) [ViProMan, 03.2015]

Der Einfluss der Firma A mit ihren standort- und organisationsspezifischen Vorgaben zur arbeitsfreien Zeit auf die Terminplanung kann in der folgenden Form visualisiert werden:

Darstellung der Planungsstufe 4 sowie Einfluss der Firma A mit ihren standort- und organisationsspezifischen Vorgaben zur arbeitsfreien Zeit auf die Terminplanung (Planungsstufe 1: Grün) [ViProMan, 03.2015]

Abbildung: Darstellung der Planungsstufe 4 sowie Einfluss der Firma A mit ihren organisations- und standortspezifischen Vorgaben zur arbeitsfreien Zeit auf die Terminplanung (Planungsstufe 1: Grün) [ViProMan, 03.2015]
