Team zusammenstellen: Ressourcenkalender - Anwendung (5th, 7/8)

5. Geplante Abwesenheit: Urlaub

Die Planungsstufe 5 berücksichtigt nunmehr die geplanten Abwesenheiten wie beispielsweise Urlaub, in denen die Mitarbeiter nicht für die Erledigung von Projekt-Arbeiten verplant werden können. In dieser beispielhaften Anwendung wird für beide Mitarbeiter von den folgenden Urlaubsdaten ausgegangen:

Mitarbeiter 01




Urlaub (01.1):

21.03.2016 - 25.03.2016

Mitarbeiter 02




Urlaub (02.1):

23.05.2016 - 27.05.2016

Bezüglich der zu erledigenden Arbeit sowie der Termin-Planung ergibt sich unter Berücksichtigung der geplanten Abwesenheiten der beiden Mitarbeiter 01 und 02 die Planungsstufe 5 mit den im Folgenden dargestellten Vorgangsattributen:

Modell 1 (Pessimistische Schätzung, 50% Arbeitsteilung)

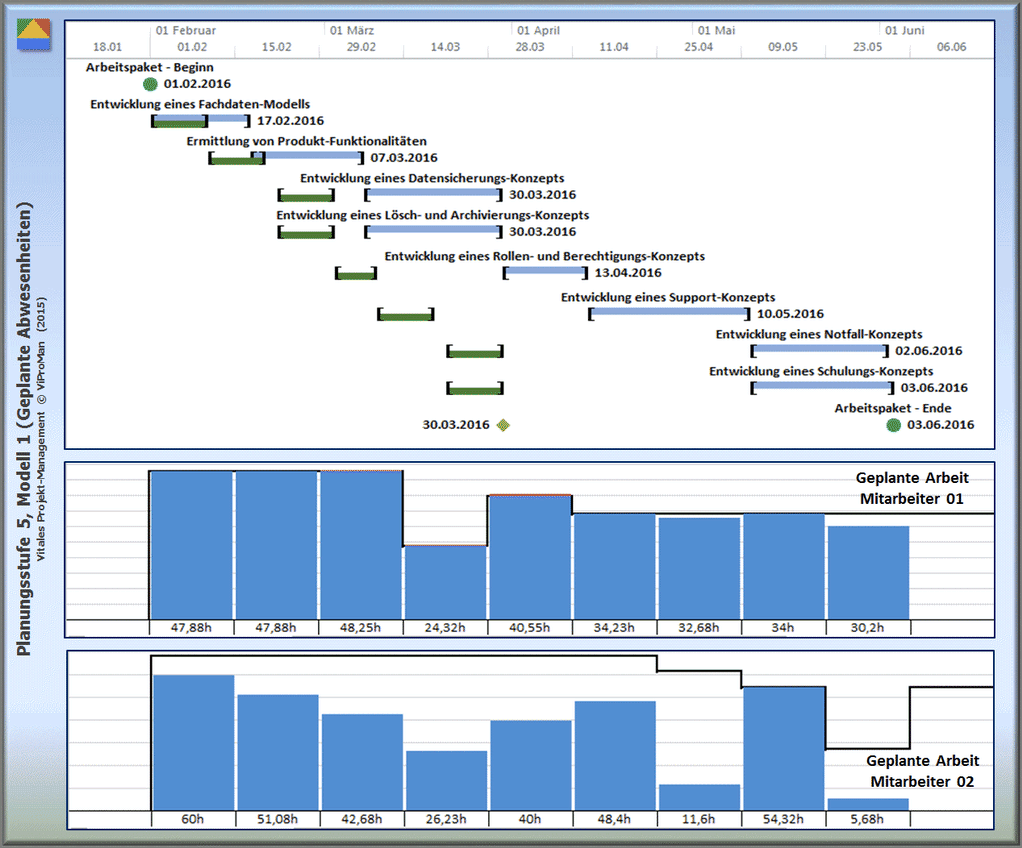

Ressourcen-Kalender: Darstellung der Planungsstufe 5, Modell 1 bezüglich des Terminplans sowie auch der geplanten Arbeit beteiligter Mitarbeiter mit Berücksichtigung der geplanten Abwesenheiten der beiden Mitarbeiter 01 und 02 (Planungsstufe 1: Grün) [ViProMan, 04.2015]
Vitales Projekt-Management [ViProMan] - WorkShop Zielentwicklung




Abbildung: Darstellung der Planungsstufe 5, Modell 1 bezüglich des Terminplans und der geplanten Arbeit beteiligter Mitarbeiter mit Berücksichtigung der geplanten Abwesenheiten der beiden Mitarbeiter 01 und 02 (Planungsstufe 1: Grün) [ViProMan, 04.2015]





Modell 2 (Optimistische Schätzung, Maximaler Einsatz)

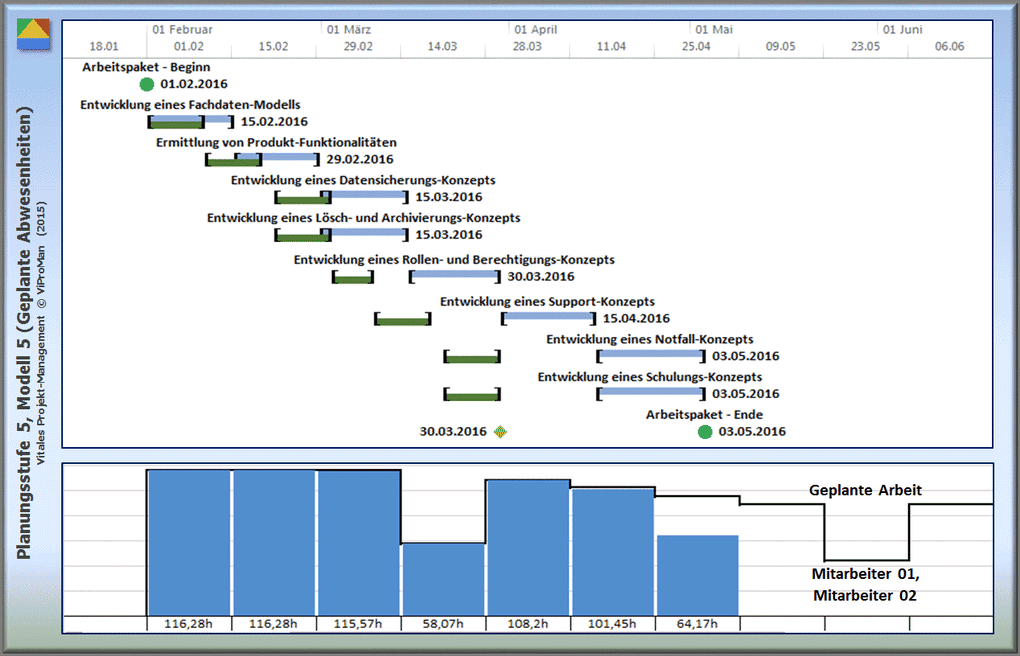

Ressourcen-Kalender: Darstellung der Planungsstufe 5, Modell 2 bezüglich des Terminplans sowie auch der geplanten Arbeit beteiligter Mitarbeiter mit Berücksichtigung der geplanten Abwesenheiten der beiden Mitarbeiter 01 und 02 (Planungsstufe 1: Grün) [ViProMan, 04.2015]




Abbildung: Darstellung der Planungsstufe 5, Modell 2 bezüglich des Terminplans und der geplanten Arbeit beteiligter Mitarbeiter mit Berücksichtigung der geplanten Abwesenheiten der beiden Mitarbeiter 01 und 02 (Planungsstufe 1: Grün) [ViProMan, 04.2015]










... zurück zu Teil 6/8 ...

... weiterlesen (Teil 8/8) ...
