Team zusammenstellen: Ressourcenkalender - Anwendung (5th, 3/8)
Bezüglich der für die beiden Mitarbeiter 01 und 02 geplanten Arbeit sowie der Termin-Planung ergibt sich unter der Berücksichtigung einer jeweiligen 40-Stunden-Woche die Planungsstufe 1 (Ausgangslage) mit den folgenden Vorgangsattributen:

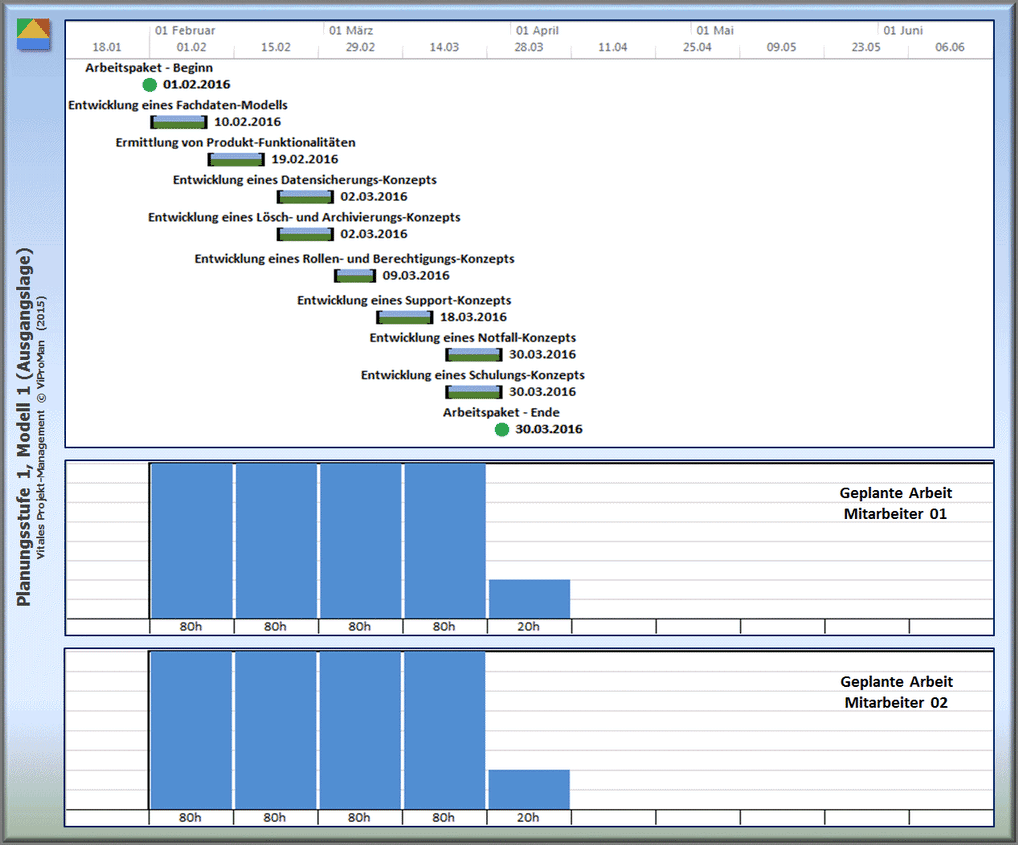

Modell 1 (Pessimistische Schätzung, 50% Arbeitsteilung) |
Abbildung: Darstellung der Planungsstufe 1, Modell 1 (Ausgangslage) bezüglich des Terminplans sowie der geplanten Arbeit beteiligter Mitarbeiter [ViProMan, 04.2015]

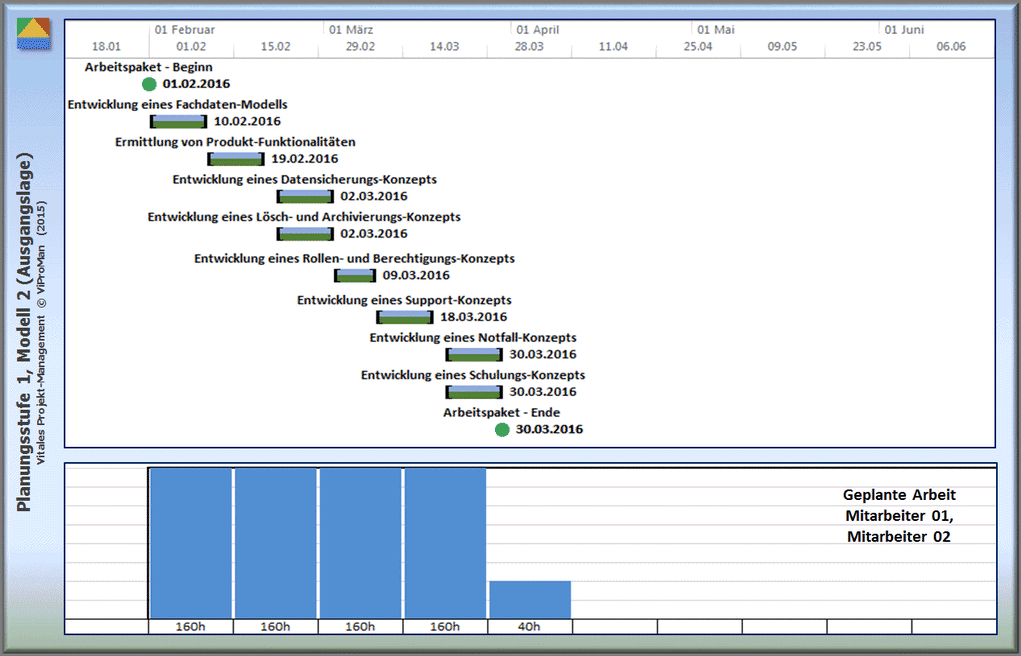

Modell 2 (Optimistische Schätzung, Maximaler Einsatz) |
Abbildung: Darstellung der Planungsstufe 1, Modell 2 (Ausgangslage) bezüglich des Terminplans sowie der geplanten Arbeit beteiligter Mitarbeiter [ViProMan, 04.2015]
