Stakeholder-Register - Microsoft.Project: Ressourcenpool (7/7)
7. Lösung einer Projekt-Datei vom zentralen Ressourcen-Pool
Zur Ablösung einer Projekt-Datei vom Ressourcen-Pool ist die im Folgenden vorgestellte Vorgehensweise zu wählen.
![]() | Zur Ablösung der Projekt-Datei ist in einem ersten Schritt die zentrale Ressourcen-Pooldatei ohne einen Schreibschutz, das heißt mit Schreibberechtigung zu öffnen. | |
![]() | Öffnen des Ressourcen-Pools: VPM-Project-RessourcenPool.mpp | |
Öffnen Sie anschließend diejenige mitbenutzende Projekt-Datei, welche vom Ressourcen-Pool losgelöst werden soll. | ||
![]() | Öffnen der Projekt-Datei: VPM-Projekt-01-Projektdatei.mpp | |
Wählen Sie in der mitbenutzenden Project-Datei VPM-Projekt-01-Projektdatei.mpp in dem Register Ressourcen den Menüpunkt Ressourcenpool\Gemeinsame Ressourcennutzung und markieren Sie die Option ... | ||

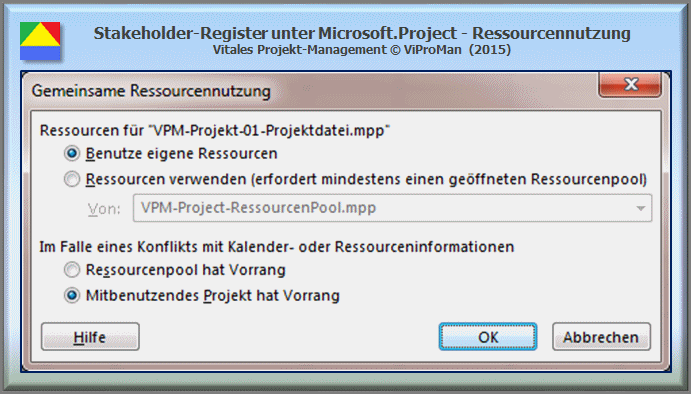

![]() | Benutze eigene Ressourcen |
![]() | Bestätigen Sie Ihre Auswahl mit OK. Speichern Sie die Projekt-Datei und schließen Sie diese. | |
![]() | Speicher Sie die Ressourcen-Pooldatei und schließen Sie diese. |
8. Regeln für die Nutzung einer zentralen Ressourcen-Pooldatei
Für die Nutzung einer zentralen Ressourcen-Pooldatei sind die folgenden Regeln zu beachten:
![]() | Die Ressourcen-Pooldatei ist im Netzwerk zentral auf einem Server abzulegen und über eine Freigabe zur Nutzung bereitzustellen. Idealerweise werden auch die Projekt-Dateien zentral auf einem Server abgelegt und über eine Freigabe zur Nutzung bereitgestellt. | |
![]() | Für die Ressourcen-Pooldatei ist eine Datensicherung durchzuführen. | |
![]() | Bei Nutzung von Master/Unterprojekten ist zuerst die Anbindung der Master-Datei an den Ressourcen-Pool durchzuführen. Anschließend sind die Unterprojekte in die Master-Projektdatei einzufügen. | |
![]() | Der Speicherort der Ressourcen-Pooldatei und der Projekt-Dateien wird nicht geändert. | |
![]() | Die Ressourcen-Pooldatei wird nur von einem dazu authorisierten Benutzerkreis gepflegt. | |
![]() | Informationen zu Ressourcen werden nur in der Ressourcen-Pooldatei vorgehalten und angeboten. Die Informationen zu Ressourcen werden so aktuell wie möglich gehalten. | |
![]() | Während der Aktualisierung des Ressourcen-Pools, für die ein fest definiertes Zeitfenster vereinbart werden kann, werden alle angeschlossenen Projekt-Dateien geschlossen. | |
![]() | Der Ressourcen-Pool wird während der Nutzung durch Projekt-Dateien nur schreibgeschützt geöffnet. | |
![]() | Der Befehl Speichern unter ... ist für angeschlossene Projekt-Dateien nicht zulässig. Die Erstellung einer Kopie einer Projekt-Datei führt zu einer Doppelbelegung von Ressourcen. |
Weiterführende Literatur | |
[1] | Strasser, J. & Georgantzis, S. (2001); Ressourcenmanagement mit Microsoft Project - Teil 2: So setzen Sie den Ressourcenpool effizient ein; Projekt Magazin, Ausgabe 17-2001 |
[2] | Microsoft (2015); Freigeben von Ressourcen mithilfe eines Ressourcenpools |
