Team zusammenstellen: Ressourcenkalender entwickeln (5th, 5/8)

Von dem bislang entwickelten Organisations-Kalender sind nun entsprechend der Anzahl an abzubildenden Arbeitszeitmodellen Kopien zu erstellen und mit den jeweiligen Arbeitszeitdaten zu ergänzen. Für das zuvor beispielhaft genannte Arbeitszeitmodell wird der Organisations-Kalender vpm.FA.Dornach.HT_Mo-Fr mit den folgenden Arbeitszeitdaten erstellt:

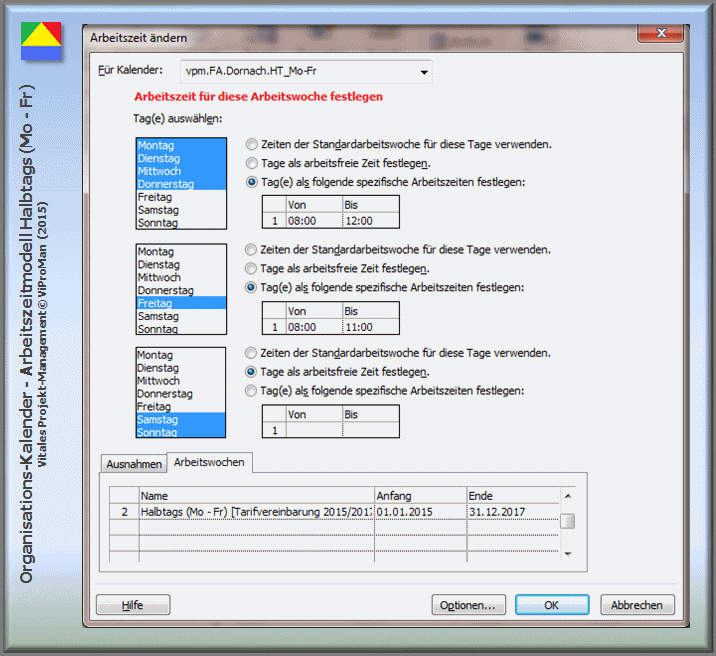

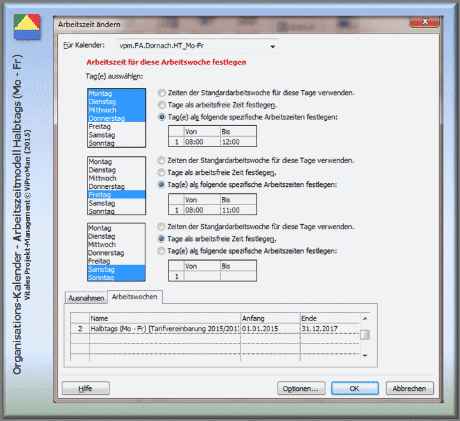

Methode "Ressourcen-Kalender entwickeln": Beispielhafter Organisations-Kalender "vpm.FA.Dornach.HT_Mo-Fr" der Firma A für den Standort Dornach mit Arbeitszeitmodell [ViProMan, 03.2015]
Vitales Projekt-Management [ViProMan] - WorkShop Zielentwicklung




Abbildung: Beispielhafter Organisations-Kalender vpm.FA.Dornach.HT_Mo-Fr der Firma A für den Standort Dornach mit Arbeitszeitmodell [ViProMan, 03.2015]





Nach der Fertigstellung der arbeitszeitmodellspezifischen Organisations-Kalender sind nunmehr bezüglich der Generierung von mitarbeiterspezifischen Ressourcen-Kalendern jedem einzelnen, im Stakeholder-Register vorliegendem Mitarbeiter sein individueller Organisations-Kalender zuzuordnen. Für das an dieser Stelle vorgestellte Projekt-Beispiel ergibt sich die folgende Zuweisung:





Mitarbeiter

Standort

Organisations-Kalender

Mitarbeiter FA01

Berlin (Berlin)

vpm.FA.Berlin.VZ

Mitarbeiter FA02

Dornach (Bayern)

vpm.FA.Dornach.VZ

Mitarbeiter FA03

Dornach (Bayern)

vpm.FA.Dornach.HT_Mo-Fr

Mitarbeiter FA04

Dornach (Bayern)

vpm.FA.Dornach.HT_Mo-Fr





In der folgenden Abbildung wird beispielhaft dem Mitarbeiter FA03 der Firma A mit dem Standort Dornach der Organisations-Kalender vpm.FA.Dornach.HT_Mo-Fr zugewiesen.

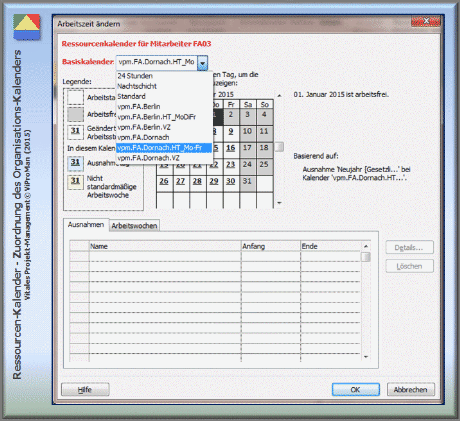

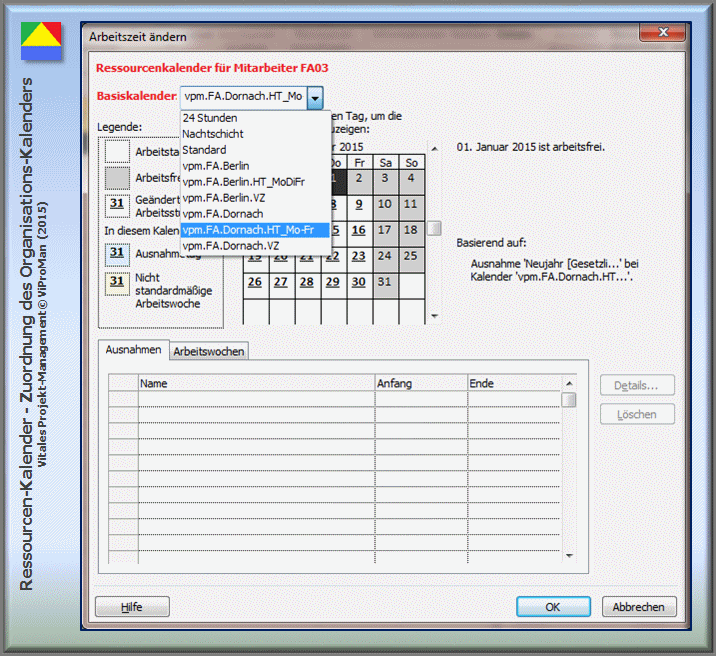

Methode "Ressourcen-Kalender entwickeln": Zuweisung eines Organisations-Kalenders zum Ressourcen-Kalender eines Mitarbeiters [ViProMan, 03.2015]




Abbildung: Zuweisung eines Organisations-Kalenders zum Ressourcen-Kalender des Mitarbeiters FA03 [ViProMan, 03.2015]
