Stakeholder-Register - Microsoft.Project: Ressourcenpool (3/7)
Dieser Beitrag beschreibt die Effekte der Entwicklungsstufen eines Ressourcen-Kalenders an einem realitätsnahen Anwendungsbeispiel. Dafür wurde ein Projekt-Ausschnitt in seinem Detaillierungsgrad soweit verdichtet, dass die Vorgehensweise nachvollziehbar bleibt, die Auswirkungen der Entwicklungsstufen dennoch deutlich hervorgehoben werden können. In einem ersten Schritt werden die wesentlichen Kenndaten des Projekt-Ausschnitts vorgestellt und die Ausgangslage bezüglich des vorliegenden Arbeitsaufwands entwickelt. Anschließend erfolgt schrittweise die Entwicklung des Projekt-Kalenders mit einer Darstellung der Ausgangsplanung, sobald arbeitsfreie Zeiten unterschiedlicher Ausprägungen berücksichtigt werden. |
4. Verbindung einer Projekt-Datei mit dem Ressourcen-Pool
Bei der Nutzung eines zentralen Ressourcen-Pools ist zu berücksichtigen, dass eine einzelne Projekt-Datei immer nur mit einer einzigen Project-Ressourcendatei verbunden werden kann.
![]() | Öffnen des zentralen Ressourcen-Pools | |
Um die zentrale Project-Ressourcen-Datei in eine beliebige Project-Datei einbinden zu können, muss in diesem initialen Schritt die Ressourcen-Datei zuerst geöffnet werden. Sobald diese Datei geöffnet vorliegt, steht diese in den nachfolgenden Schritten zur Verfügung und erscheint in der erforderlichen Auswahlliste. | ||
![]() | Öffnen des Ressourcen-Pools: VPM-Project-RessourcenPool.mpp |
![]() | Öffnen der Projekt-Datei | |
Öffnen Sie anschließend diejenige Projekt-Datei, in der die Ressourcen aus dem Ressourcen-Pool genutzt werden sollen. Diese Datei wird im Folgenden als mitbenutzende Project-Datei bezeichnet. | ||
![]() | Öffnen der Projekt-Datei: VPM-Projekt-01-Projektdatei.mpp |
![]() | Verbindung der Projekt-Datei mit dem Ressourcen-Pool | |
Wählen Sie in der mitbenutzenden Project-Datei VPM-Projekt-01-Projektdatei.mpp in dem Register "Ressourcen" den Menüpunkt ... | ||

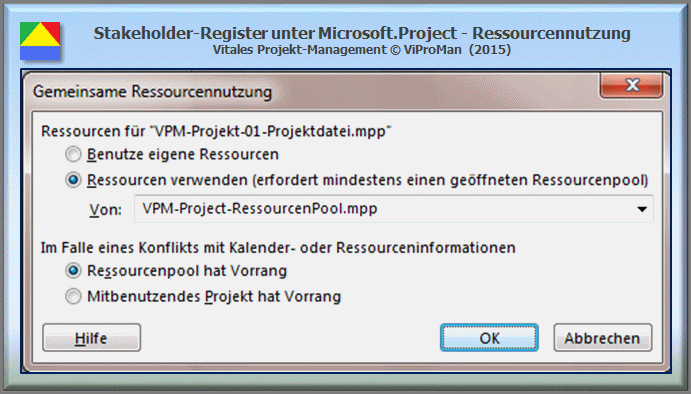

![]() | Ressourcenpool\Gemeinsame Ressourcennutzung … | |
Markieren Sie anschließend im geöffneten Register „Ressourcen für Dateiname“ die Option ... | ||
![]() | Ressourcen verwenden (erfordert mindestens einen geöffneten Ressourcenpool) | |
... und wählen Sie zuvor geöffnete Project-Ressourcendatei: | ||
![]() | VPM-Project-RessourcenPool.mpp |
Wählen Sie unter ... | ||
![]() | Im Falle eines Konflikts mit Kalender- oder Ressourceninformationen ... | |
die Datei aus, die Vorrang haben soll: | ||
![]() | Klicken Sie auf Ressourcenpool hat Vorrang, wenn die Informationen zu Ressourcen im Ressourcen-Poolprojekt alle in Konflikt stehenden Informationen aus dem mitbenutzenden Projekt überschreiben sollen. Diese Option ist standardmäßig aktiviert. | |
Verfügt beispielsweise die Personal-Ressource Nachname01 über 100% an maximalen Einheiten im mitbenutzenden Projekt und über 75% maximale Einheiten im Ressourcen-Poolprojekt wird der Wert 75 % als maximale Einheiten für Nachname01 in der Projekt-Datei genutzt. |
