Inhalt und Umfang: Meilensteine definieren (5th, 5/8)

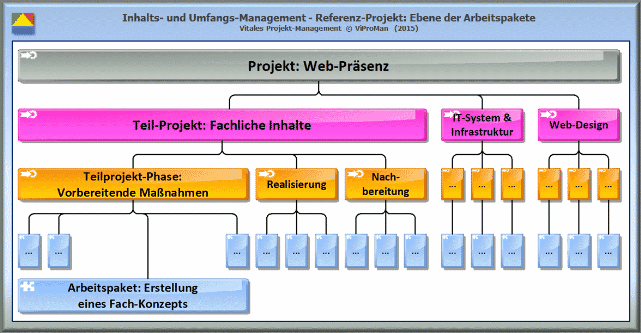

Abbildung: Ausschnitt aus dem Referenz-Projekt "Web-Präsenz", Teil-Projekt "Fachliche Inhalte", Ebene der Arbeitspakete [ViProMan, 05.2015]
.. zurück zu Teil 1/8 ..
Diesem Ausschnitt aus dem Projekt-Strukturplan (PSP) können die folgenden, in einer sachlogischen (Bottum Up) Reihenfolge angeordneten Meilensteine für die vier verschiedenen Zielgruppen Auftraggeber, Kunde, Lenkungsausschuss und Management entnommen werden:
| Meilenstein "Teil-Projekt Fachliche Inhalte, Abschluss: Arbeitspaket Fach-Konzept" | ||
| Meilenstein "Teil-Projekt Fachliche Inhalte, Abschluss: Phase Vorbereitende Maßnahmen" | |||
| Meilenstein "Teil-Projekt Fachliche Inhalte, Abschluss: Phase Realisierung" | |||
| Meilenstein "Teil-Projekt Fachliche Inhalte, Abschluss: Phase Nachbereitende Maßnahmen" | |||
![]() | Meilenstein "Abschluss: Teil-Projekt Fachliche Inhalte" | ||
![]() | Meilenstein "Abschluss: Teil-Projekt IT-System & Infrastruktur" | ||
![]() | Meilenstein "Abschluss: Teil-Projekt Web-Design" | ||
![]() | Meilenstein "Abschluss: Projekt Web-Präsenz" | ||
Für den ersten der definierten Meilensteine zum Arbeitspaket ergibt sich die im Folgenden dargestellte Meilenstein-Spezifikation:
Meilenstein- | Teil-Projekt "Fachliche Inhalte", | ||||
Meilenstein-ID | VPM.WP2014-FI-9.5.2.MS.1 | Version | 20140602.01 | ||
Meilensteinver- | Name01, Vorname01, | Vertretung | Name02, Vorname02, | ||
Liefergegen- |
| ||||
Termin | 03.09.2014 | 08:00 Uhr | Priorität | Verpflichtend | |
Status | Identifiziert | Datum | Datum | ||
In der Summe ergeben die einzelnen Beschreibungen der verschiedenen Meilensteine die Meilenstein-Liste. Gleichzeitig enthält der Inhalts- und Umfangs-Basisplan eine sehr detaillierte Aussage darüber, welche der Liefergegenstände im Verlauf welcher Arbeitspakete erstellt werden sollen.
